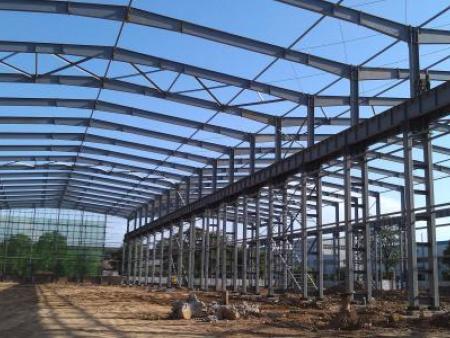

框架鋼結構十大安裝要點! 鋼柱安裝 1鋼柱安裝順序:①基礎放線→②綁扎→③吊裝→④校正→⑤最后固定。
產品介紹
2鋼結構安裝方法:
(1) 放線:
a.標高控制:
本工程中根據混凝土杯口深度,鋼柱底標高,混凝土基礎施工時在杯口底正中預埋標高控制鐵件及“中筋”(φ30鋼筋),“中筋”頂面標高依據鋼柱底標高,鐵件的標高誤差控制在±1mm內。
為保證鋼柱準確、牢固地放在基礎中的預埋φ30“中筋”上,在H型鋼柱底部焊接增加一塊厚度20的鋼板。
鋼柱安裝時,先將基礎杯口清理干凈,并檢查基礎中預埋的標高控制“中筋”(φ30鋼筋)的實際高度,由于基礎施工時預埋的標高控制“中筋”的標高已經進行了精確控制,不需要再加墊鐵。用此方法使鋼柱腳處理做到了簡便、快捷、高效。施工快,受力合理,柱子吊裝時可在標高不變的情況下,幾個方向自由調整。
b.安裝前,用木工墨斗在杯口頂放好基礎平面的縱、橫軸向基準線作為鋼柱安裝定位線。
(2) 柱子綁扎吊裝
a 鋼柱進場后按照吊裝平面圖的位置將鋼結構工程柱擺好,并檢查型號、編號是否正確。鋼柱進場后平面位
b 柱子起吊前,應從柱底向上2300mm處,用紅油漆劃一水平線,以便安裝固定前后作復查平面標高基準用。
c柱子安裝屬于豎向垂直吊裝,為使吊起的柱保持下垂,便于就位,確定綁扎點在牛腿下部。為防止柱邊緣的銳利棱角,在吊裝時損傷吊繩,用舊車橡膠帶隔開,套在棱角吊繩處。注意綁扎牢固,并易拆除。
d鋼柱上要綁扎好臨時鋼梯、高強螺栓安裝工作平臺的卡具。
e為避免吊起的柱子自由擺動,應在柱底上部用麻繩綁好,作為牽制溜繩,調整方向。
f 根據場地情況吊裝采用旋轉法:
吊裝前的準備工作就緒后,首先進行試吊,鋼柱起吊離地高度為200mm時應停吊,檢查索具是否牢固、吊車是否穩定。確認無問題后,方可指揮吊車緩慢起升、旋轉到杯口頂,然后緩緩下降,當柱底距離設計位置40~100mm時,調整柱身與基礎兩基準線達到準確位置,指揮吊車下降就位,并用鋼楔塊(或者木楔塊)、攬風繩將柱子臨時固定,達到安全方可摘除吊鉤。
·旋轉法要點: 起重機邊起鉤邊回轉使柱子繞柱腳旋轉而吊起柱子的方法叫旋轉法,用旋轉法吊裝柱子時,為提高吊裝效率,在鋼柱進場時,應使柱子的綁扎點、柱腳中心和杯形基礎中心三點,在以起重機停點為圓心
(3)柱子初步校正: 柱子校正應先校正偏差大的一面,后校正偏差小的一面。
a.柱子的校正工作一般包括平面位置、標高及垂直度這三個內容。
b.鋼柱吊裝就位時,屬一次對位,一般不需平面再校正。對于柱子的標高,由于吊裝前已經用φ30預埋“中筋”準確控制標高,一般只需要檢查,不需要再校正。因此鋼柱校正主要是校正垂直度和復查標高。
c.柱子校正工作需用測量工具同時進行,本工程中采用觀測柱子垂直度,用兩臺經緯儀測量校正。
·首先,將經緯儀放在柱子一側,使縱中絲對準柱子座的基線,然后固定水平盤的各螺絲。
·測柱子的中心線,由下而上觀測。若縱中心線對準,即是柱子垂直,不對準則需調整柱子,直到對準經緯儀縱中絲為止。
·以同樣方法測橫線,使柱子另一面中心線垂直于基線橫軸。柱子準確定位后,即可對柱子進行固定工作。
·鋼柱垂直度校正:采用調距絲桿和鋼楔,由于柱子長邊接觸面小,施工中設置墊板,
(4) 鋼柱最后校正和固定:
鋼柱吊裝就位后,柱子校正工作主要是對標高進行調整和垂直度進行校正;校正方法可選用攬風繩、千斤頂、撬杠和鋼楔塊(或者木楔塊)等工具,對鋼柱施加拉、頂、撐、撬的垂直力和側向力。調整柱子垂直度、定位軸線、標高。在確定無誤后,鋼柱與基礎杯口間的空隙,應用C40細石混凝土澆筑密實。優先采用膨脹高強灌漿料。

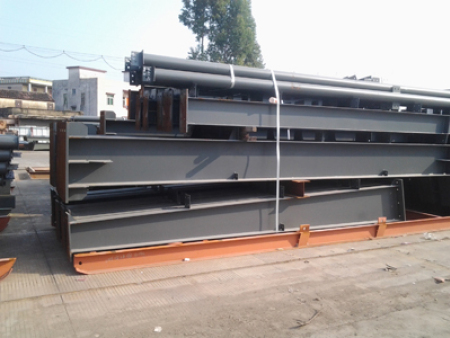

現場構件的防護
1)構件卸車應小心,防止損壞,構件之間防止互相碰撞擠壓。
2)構件應在指定的場地堆放整齊,鋼梁堆放的層數不能超過3層,以防止構件互相擠壓變形。
3)吊裝前應將構件表面上的油污、泥沙和灰塵等清理干凈。
1.1.2構件的擺放和對場地的要求
1)構件卸車時,直接將構件卸在其所安裝位置附近,并且處在吊車的回轉半徑之內。將編號用明顯的色筆標識清楚,以利于吊裝。
2)構件在場地內擺放整齊,相鄰構件之間預留出的間隙,便于綁扎。
3)場地要求堅實、平整,不能因為雨雪而污染構件,并且能夠行走30噸級汽車。
